在岩土锚固领域,树脂锚杆广泛应用在锚固工程项目中,树脂锚固剂作为建筑、矿山等领域的核心材料,其规范使用直接决定了锚固系统的可靠性与工程安全。那么,树脂锚固剂的使用方法是什么呢?今天,就让小诺带领大家一起来了解一下吧。
在施工前的精准准备是确保树脂锚杆锚固成功的基础,核心在于材料合规、孔洞洁净、尺寸匹配。
具体准备如下:
材料与设备检查:必须确认树脂锚固剂在有效期内且包装完好无受潮;同时检查锚杆、搅拌机具及力矩扳手等设备性能完好。
钻孔处理:这是最关键且易被忽视的步骤。钻孔后,必须使用专用工具(如高压风管)彻底清除孔内所有岩粉、积水,确保孔壁洁净干燥,任何残留都会严重削弱锚固力。

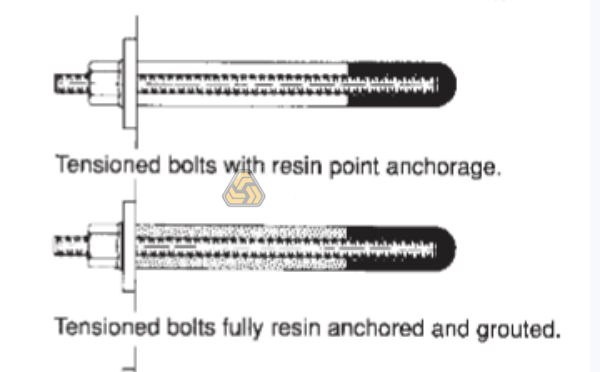

规格匹配:钻孔的直径与深度须严格符合设计。孔径通常比锚杆直径大6-10mm,这一“间隙”是保证树脂填充厚度均匀、形成完整锚固环的关键。
锚固剂的安装关键涉及到数量准确、顺序正确、推送到位。
具体操作如下:

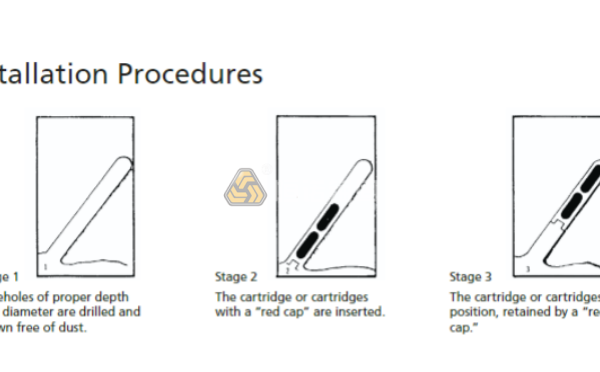

确定数量与顺序:严格按设计要求的锚固长度确定药卷数量,并遵循 “先快后慢” 的铁律,即先将快速(K型)锚固剂送入孔底,再装入中速(Z型)或慢速(M型) 锚固剂,以实现端部快速固定、全长强度稳步发展的最佳锚固效果。
送入钻孔:必须使用杆体或专用推杆缓慢、匀速地将药卷推至孔底,整个过程要确保药卷完好不破裂、药卷之间紧密接触无空隙,防止出现锚固段缺失。
排搅拌树脂锚固剂的核心在于时间控制、速度匀速以及静止充分。
具体操作如下:
连接与启动:将锚杆与搅拌器可靠连接,对准孔位后启动设备。
匀速搅拌:保持匀速旋转并将锚杆匀速推至孔底,严禁中途停顿或速度突变,以确保树脂组分混合绝对均匀。
时间控制:严格遵循厂家规定的搅拌时间(通常为20-40秒),时间不足会导致混合不均,过长则会破坏已形成的胶体结构。
静置固化:搅拌完成后立即停止旋转,并保持锚杆位置静止,严禁扰动,确保树脂在不受干扰状态下完成反应并达到设计强度。
最终紧固的核心是等待充分固化后,施加精准的预紧力。
具体操作如下:
等待固化:搅拌静置后,必须等待足够时间(通常15-30分钟),待树脂锚固剂达到初步固化强度后,方可安装托盘,严禁提前操作。
安装与紧固:将托盘紧贴岩面,使用力矩扳手拧紧螺母,为锚杆施加符合设计要求的预紧力(通常为100-150N・m),这是实现主动支护、控制围岩变形的关键。
树脂锚杆锚固工程施工完成要进行质量检测,质量检验的核心在于外观规范与锚固力达标的双重验证。
具体的操作如下:
外观检查:完成施工安装后,立即检查锚杆外露长度是否合规,托盘是否平整并与岩面紧密贴合,螺母是否已充分拧紧。这是判断安装规范性的直观依据。
拉拔试验:在树脂锚固剂完全固化后(通常为安装后数小时),按规定的抽样比例,使用拉拔设备对锚杆进行测试,验证其最终锚固力是否达到设计值。这是检验锚固系统可靠性的终极标准。
综上所述,规范操作是确保树脂锚杆锚固工程成功的核心,必须严格遵循技术流程。如果您在树脂锚杆施工过程中遇到任何问题,欢迎您随时来电咨询,我们将竭诚为您提供专业支持与解决方案。
滑坡处理的三个办法包括排水与加固,支挡加固以及植被护坡这三种.实际的运用中,应采取防治结合,只有这样才能有效...
基坑支护锚杆与土钉的区别包括受力机制不同,设计参数不同,施工工艺不同以及适用范围不同等几个方面.在实际工程...
锚杆钻孔深度和锚杆长度的关系包括两者之间的关系,地质条件的影响以及设计要求的影响等几方面因素.实际的情况还...
锚杆超前支护施工方案分为施工前准备,确定施工工艺,质量控制以及安全措施等几个方面.实际施工过程中必须严格按...
自钻式锚杆微型桩在边坡抗滑桩中的应用具备很多优势,是一种值得推广的技术,具体的选择应根据现场具体的设计需求...
锚杆多长最合适没有一个固定的标准,需要综合考虑地质条件,工程用途以及施工条件等因素.一般来说长度范围大致在...
边坡支护是一个综合性的工程领域,它既属于岩土工程,土木工程范畴,又与地质灾害防治工程,水利工程等密切相关.在实...
顶锤式高举钻机和潜孔式的区别分为工作原理差异,适用场景不同,钻孔效率和质量不同以及设备成本维护等几方面.实...
基坑边坡防护措施包含坡面防护支护措施,排水措施,支挡措施以及监测与预警等.具体的防护措施需要根据实际情况根...
管缝式锚杆的工作原理涉及其结构和特点,即时主动支护,全长锚固机制以及长期锚固性能保障等几方面.管缝式锚杆广...
官方微信:洛阳恒诺锚固技术有限公司
微信号:hengnuomaogu
COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图豫公网安备41031102000303
