在岩土锚固工程领域,锚杆和锚索已经得到了广泛的应用,施工完成后对其施加预应力是保证锚杆和锚索发挥其锚固支护作用的关键作用,那么,锚杆和锚索应该怎么施加预应力呢?今天,就让小诺带领大家一起来了解一下吧。
当锚杆或者锚索施工完成后,对锚杆和锚索施加预应力之前应该检查锚具、千斤顶等设备。确保锚杆的材质、规格符合设计要求,无裂缝、变形等缺陷;锚具的尺寸精度和硬度要达标,能与锚杆良好匹配;千斤顶的量程和精度要满足预应力施加的需求,并经过校准。
在对锚杆添加预应力之前,应该对锚杆外露部分进行表面处理,去除油污、铁锈等杂志。然后再安装锚具,并且确保锚具的中心与锚杆的轴线重合,避免在添加预应力的时候使锚杆产生偏心受力。

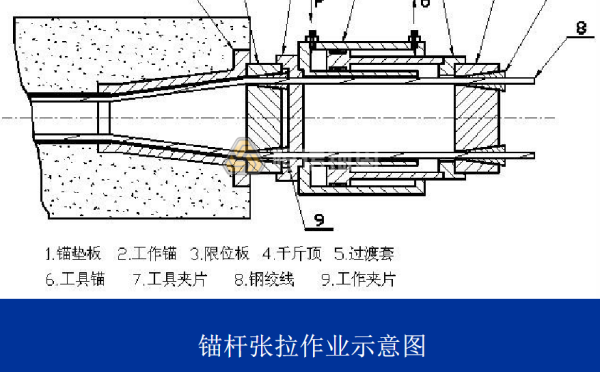

根据锚杆的类型和设计要求,选择合适的千斤顶进行操作,并将千斤顶安装在锚具上,使千斤顶的轴线与锚杆的轴线一致,在安装过程中要保证千斤顶的固定和牢固,防止在张拉过程中发生晃动或位移。
将千斤顶与油泵相连,连接的过程中注意油管连接紧密,无漏油现象,连接的过程中应该避免杂物进入油管,从而影响油压的传递。
启动油泵,检查油泵运行是否正常,并进行空载测试,观察千斤顶活塞运动是否顺畅,有无卡滞现象。同时,检查油压表的读书是否准确,如有偏差及时调整。

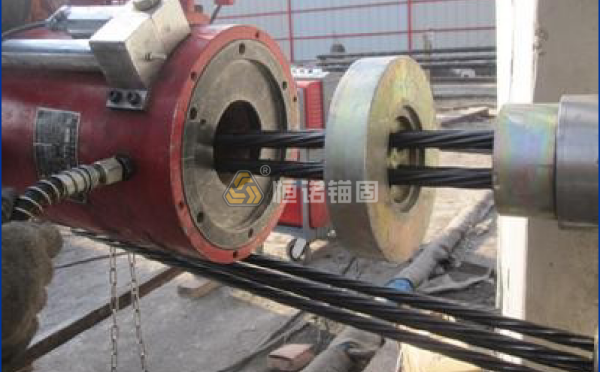

油泵缓慢启动,使千斤顶逐渐缓慢施加拉力,知道数值达到设计标准的10%-20%时,停止张拉,对锚杆、锚具以及千斤顶进行检查,查看是否出现滑动,移位等问题。如果发现问题,应及时停止张拉,确保张拉过程中的安全。
初始张拉后,如果没有出现问题,则可进行分级张拉,一般情况下,每一级增加的张拉力值为设计预应力的10%-20%左右,每级张拉后要稳压2-5分钟,使锚杆和锚具充分受力,在分级张拉过程中,应密切观察油压表的指数和锚杆的伸长量,保证张拉符合设计要求。
当最终拉力到达设计值时,停止张拉,稳压5-10分钟,使锚杆的应力稳定。在稳压过程中,要持续观察油压表的读数,如有压力下降的情况,要及时进行补拉,确保预应力达到设计要求。
在张拉施工结束稳压工作之后,使用锚具将锚杆锁定,防止预应力损失,锁定过程中应注意锚具拧紧的程度,确保锚杆能够被牢固的锁紧。
锚杆锁定后需对外露部分进行封锚处理。通常采用混凝土或水泥砂浆将锚具及外露杆体完全包裹,以有效防止金属构件锈蚀,从而确保结构的耐久性。
施工时应注意:
1)封锚材料的强度等级必须满足设计要求;
2)浇筑时应充分振捣保证密实度;
3)封锚体应形成完整保护层。这些措施对保证锚固系统的长期性能具有重要作用。
预应力施加完成后,需对锚杆预应力值进行检测验收。检测时可采用压力传感器或应变片等专业设备,精确测定锚杆的实际预应力值,并与设计值进行对比分析。当实测值与设计值的偏差超过规范允许范围时,应及时查明原因,并采取补张拉或放松调整等措施,确保预应力值满足设计要求。整个检测过程应做好详细记录,为后续验收提供依据。
预应力施工完成后,应对锚杆以及锚具的外观进行检查,主要检查的内容如下:
1)锚杆杆体是否存在裂缝、弯曲变形等缺陷;
2)锚具安装是否达到设计要求的紧固状态;
3)封锚结构的密实度与完整性。检查过程中如发现质量缺陷,应立即采取修复或更换措施,确保锚固系统的整体质量符合规范要求。所有检查结果均应详细记录,并作为工程验收的重要依据。
综上所述,锚杆和锚索的预应力施工是确保支护效果的关键工序,必须严格执行标准化作业流程。通过规范化的施工管理和质量控制,确保预应力施加的准确性和可靠性,从而有效发挥锚杆支护体系的承载性能,保障工程结构的长期安全稳定。如果您在预应力施工过程中遇到任何问题,欢迎您随时电话咨询我们,我们将为您提供有效的解决方案。
自钻式锚杆在破碎地层中的应用主要包括有效钻进,支护一体化,克服塌孔难题,提供即时锚固力,增强围岩稳定性,适用于...
树脂锚固剂的使用方法分为使用前准备阶段,安装锚固剂,搅拌锚固剂,安装锚杆托盘以及质量检查几个步骤.使用过程中...
高速公路边坡防护工程施工流程包括施工前准备阶段,坡面修整,排水系统施工和防护工程施工以及质量检验与验收几个...
边坡支护方式主要有:重力式挡土墙支护,锚杆支护,土钉墙支护以及桩板式支护等.不同的支护方式有自己独特的特点...
锚杆施工质量验收标准关系到几个方面:原材料质量,钻孔质量验收,锚杆安装质量验收以及注浆质量验收等.只有全面...
隧道系统锚杆施工工艺分为施工准备阶段,测量放线,钻孔施工,锚杆安装,注浆施工以及质量检测与验收几个关键步骤...
基坑支护和边坡支护区别存在于几个方面,比如定义和应用场景,受力特点,支护方式以及施工设计不同等.了解清楚两者...
自钻式锚杆与其他类型锚杆的成本比较主要集中在几个方面:材料成本,施工成本,维护成本以及综合成本对比四各方面...
如何提升锚杆的施工效率可以从几个方面入手,选择高效的施工设备,优化施工工艺,采用新材料和新型技术以及施工现...
锚杆注浆压力受到多种因素的影响,不同的工程设计要求和条件所需要的注浆压力也有所不同.在实际施工中,必须根据...
官方微信:洛阳恒诺锚固技术有限公司
微信号:hengnuomaogu
COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图豫公网安备41031102000303
