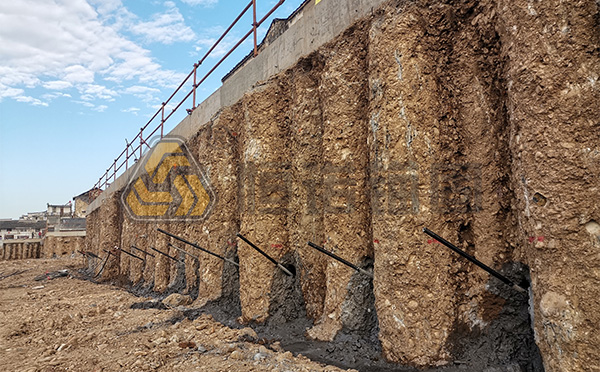

深基坑边坡支护施工需要考虑到当地地质条件和施工场地大小,自钻式中空锚杆特别适合普通锚杆或者土钉无法成孔的软土和砂卵石地层,不需要套管跟进且经济效益高,下面就由小诺为您介绍一下自钻式中空注浆锚杆深基坑边坡支护施工方法。
开挖工作面→初喷混凝土→锚杆定位→钻机就位→锚杆钻进→注浆→喷射混凝土面层→锚杆锁定→开挖下一层土方

1、土方开挖
土方按设计竖向分层、水平跳段施工。在面层喷射混凝土未达到设计强度,锚杆未达到设计锚固力前,不得进行下一层土方开挖。每层土方开挖深度取决于土体自稳能力及锚杆钻机施工的作业高度,在砂性土中每层高度为 1.0~1.5m,在粘性土中可适当增加,在砂卵石地层中一般为上下两道锚杆的间距。
2、锚杆定位
土方开挖后修坡,按照设计的锚杆纵向、横向间距,进行锚杆定位。

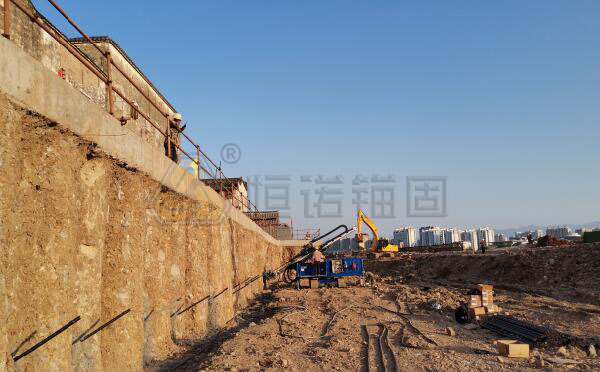

3、钻机钻进
一般采用恒诺生产的自钻式锚杆专用钻机钻进,钻进时直接利用锚杆杆体作为钻杆。成孔深度按照设计要求,第一节钻杆前安装带注浆孔的合金钻头,钻杆连接采用专用钻杆套筒连接。
4、压力注浆
锚杆钻至设计深度后,通过杆体的中孔进行压力注浆。注浆采用二次注浆的方法,注浆材料一般选用净水泥浆或水泥砂浆,水灰比宜为 0.5,一次注浆压力不小于 0.6MPa,二次注浆压力不小于 1.6 MPa,强度等级不低于 M20。
5、锚杆锁定
锚杆注浆完成后,锚杆端部焊接两根Φ20 短钢筋,并与喷射混凝土面层内连接相邻锚杆端部的通长加强筋相互焊接。锚杆待注浆体达到一定强度后,通过锚板、螺帽将锚杆锚定,使锚杆与喷射混凝土面板形成一个整体,共同受力。钢筋网片通常采用Ø6.5@250×250,钢筋交叉点采用绑扎或点焊连接,水平方向设 1Φ16 钢筋为加强筋。
6、喷射混凝土
喷射混凝土前需清理受喷面,埋设控制喷射混凝土厚度的标志。喷射混凝土作业应分段进行,同一分段内喷射顺序应自下而上。喷射时,喷头要与受喷面垂直,宜保持 0.6~1.0m 的距离。喷射手要控制好水灰比,使混凝土表面保持平整、湿润,无干斑或滑移、流淌现象。喷射混凝土终凝 2h 后,应喷水养护,一般应连续养护 3~7 天。

1、安装前应检查锚杆及钻头水孔是否通畅。
2、钻进过程中若遇到卡钻,塌孔应回退锚杆少许,钻机应少冲击,多回转,反复扫孔,然后慢慢给进,直到钻到预定孔深。
3、锚杆孔应尽量打直。
4、锚杆注浆宜采用纯水泥浆或 1:1 的砂浆,用砂浆时砂子的粒径不应不大于 1.0mm,水灰比例应控制在 0.4-0.5。
5、注浆材料应从锚杆体中孔灌入,当锚孔口返浆,或注浆泵压力达到设计值,表明锚孔已注满。
6、锚杆体注浆后,注浆材料未达到设计强度前应避免敲击,震动和悬挂重物,当注浆强度达到 5.0MPa,方可拧紧螺母施加应力。
之前为大家介绍过深基坑边坡支护方法的选择,以上是对于深基坑边坡支护施工方法的介绍,施工时还需要注意原材料的品质以及抗拔试验,施工完成后需要进行质量验收试验。洛阳恒诺锚固可以为客户提供包含应用技术咨询、项目调研、产品选型、设备配套、现场样品试验、施工技术培训、施工现场服务等的系统解决方案。

支护工程中锚杆的长度如何确定分为几个方面:根据地质条件确定,结合支护结构需求以及参考设计规范和设计等.只有...

如何控制自钻式锚杆的注浆压力可以通过地质条件情况,参考浆液特性以及借助设备与监测手段等方法进行控制.只有这...

保障自钻式锚杆支护效果的7个黄金法则包括地质勘察,材料选择,设计方案,施工工艺,施工团队,监测体系以及维护保养...

中空注浆锚杆注浆孔易堵塞的原因分为材料原因,施工操作原因以及设备因素等原因.具体的施工过程中,要严格控制材...

中空注浆锚杆注浆质量的检测方法有外观检查法,无损检测法,钻孔取芯法以及拉拔试验法.在实际工程中,应根据实际的...

Ⅳ/Ⅴ级围岩的支护难点分为低强度与大变形,地下水的不利影响以及支护设计与施工等难点.只有充分认识到这些难点...

地下工程支护的锚杆类型选择分为根据地质条件,根据工程规模和施工条件以及工程使用要求和耐久性几个方面.只有这...

隧道初期支护的作用包括稳定围岩,控制变形,提供早期承载能力以及防水和隔离能力等.只有充分认识和发挥出隧道初...

隧道管棚超前支护适用范围包括软弱破碎围岩,浅埋隧道,下穿建筑物以及富水地层和超大断面隧道等地质条件.在实际...

隧道超前支护的形式分为超前锚杆支护,超前小导管支护,管棚支护以及超前预注浆支护等几种形式.不同的形式有各自...

邮箱:hengnuo@lyhengnuo.com
地址:洛阳市洛龙区洛龙科技园区张衡街
官方微信:洛阳恒诺锚固技术有限公司
微信号:hengnuomaogu
COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图
豫公网安备41031102000303
