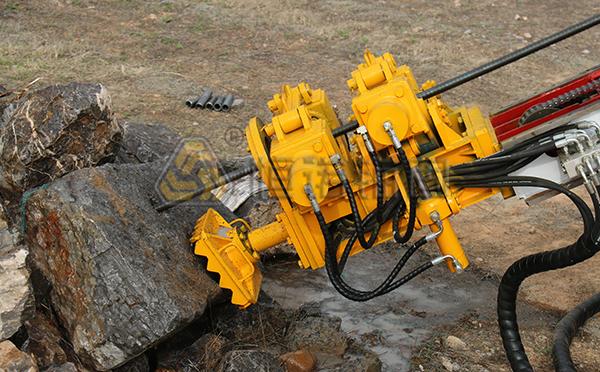

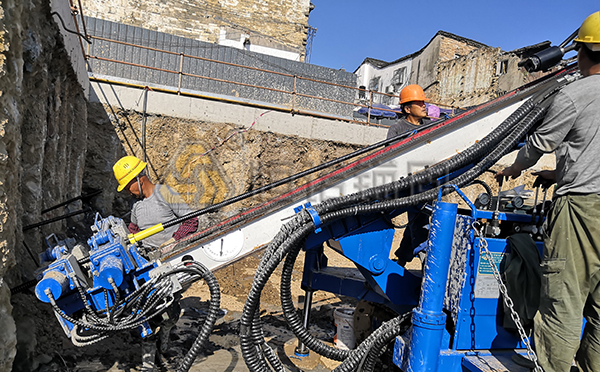

强风化岩地质条件复杂,既有比较大的风化碎裂的石块,也有比较小的碎石屑。使用自钻式中空锚杆在强风化岩地质中钻进施工经常会出现卡钻的问题。那么,出现卡钻的原因有哪些呢?如果在钻进过程中出现卡钻,该如何解决卡钻问题?今天,小诺给大家讲解一下。
自钻式中空锚杆在强风化岩地质结构钻孔过程中,应尽量少扰动围岩,减少塌孔卡钻发生。对于易塌孔卡钻的岩层,要控制好钻进速度与旋转速度,缓进尺,多旋转,反复扫孔通过。分析塌孔、卡钻的原因一般有以下几点。
1、钻进过程中,钻机移位,或进入软岩或土夹石地层,钻机推进力过大,推进速度过快,锚杆刚度不足,会造成孔径不直,钻进至一定深度后造成卡钻。
对孔径不直的情况,钻进过程中要特别注意,边钻进,边观察,一旦发现锚杆钻进方向偏离应及时纠正。同时,可以为自钻式中空锚杆增加夹持器,并合理控制钻进推进力及旋转和冲击的力量。
换用更大刚度的自钻式中空锚杆(如用R38自钻式中空锚杆杆体比R32锚杆体性能好一些),能在一定程度上避免这种情况发生。
2、钻进过程遇到软岩,含水岩层,造成排岩粉不畅。对这种情况,如不能用水钻进,可使用加风器解决排粉问题。
3、钻进过程,遇到对钻头磨损强烈的砂岩,会对钻头造成过度的磨损而导致钻头钻孔直径缩小,造成卡钻使钻进受阻。对这种情况,可换用强度更高的球齿合金钻头进行钻进,钻进过程中适当增大凿岩机冲击功率,适当加水钻进也可缓解这种情况。

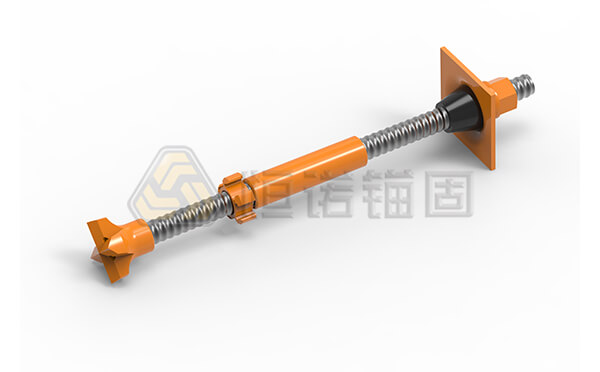

自钻式中空锚杆是一种新型的支护材料,集钻进、注浆、锚固三大功能于一体。自钻式中空锚杆钻进施工既是钻杆又是锚杆,钻进后不用拔出,可以通过杆体中空通道及钻头出浆孔直接注浆,简化了施工流程,减少钻孔垮塌的问题,非常适用于强风化岩这种破碎、松散的地质结构下的钻进锚固施工。
格构式锚杆挡墙支护施工具体步骤分为施工准备,测量放线,锚杆施工,格构梁施工以及质量检测与验收等几个方面.每个...
锚杆支护的6个标准分为材料质量标准,设计参数标准,施工工艺标准,锚固力标准,监测标准以及验收标准等.锚杆支护过...
锚杆钻孔过程中的注意事项分为前期准备工作,操作要点,特殊情况处理以及检查和验收等几个方面.锚杆钻孔过程中需...
自钻式锚杆在破碎地层中的应用主要包括有效钻进,支护一体化,克服塌孔难题,提供即时锚固力,增强围岩稳定性,适用于...
树脂锚固剂的使用方法分为使用前准备阶段,安装锚固剂,搅拌锚固剂,安装锚杆托盘以及质量检查几个步骤.使用过程中...
高速公路边坡防护工程施工流程包括施工前准备阶段,坡面修整,排水系统施工和防护工程施工以及质量检验与验收几个...
边坡支护方式主要有:重力式挡土墙支护,锚杆支护,土钉墙支护以及桩板式支护等.不同的支护方式有自己独特的特点...
锚杆施工质量验收标准关系到几个方面:原材料质量,钻孔质量验收,锚杆安装质量验收以及注浆质量验收等.只有全面...
隧道系统锚杆施工工艺分为施工准备阶段,测量放线,钻孔施工,锚杆安装,注浆施工以及质量检测与验收几个关键步骤...
基坑支护和边坡支护区别存在于几个方面,比如定义和应用场景,受力特点,支护方式以及施工设计不同等.了解清楚两者...
官方微信:洛阳恒诺锚固技术有限公司
微信号:hengnuomaogu
COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图豫公网安备41031102000303
