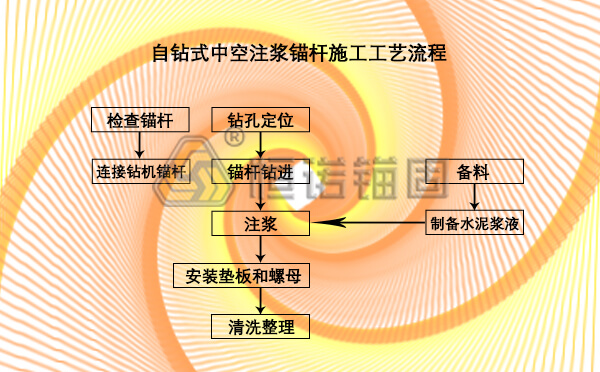

当锚固施工遇到破碎岩层结构、松软土质地层时,普通的锚杆可能无法正常施工。其实,小诺想说,遇到这种地质结构,再没有比自钻式中空注浆锚杆更好地施工工艺了。今天,小诺就给大家简单介绍一下自钻式中空注浆锚杆施工工艺。
1、施工准备
自钻式中空注浆锚杆安装前,应仔细检查锚杆杆体内孔和钻头的注浆孔是否通畅,若有异物堵塞应及时清理干净。锚杆钻进前应按照设计要求选定孔位、钻进角度,并做好标记,钻孔间距也应按照设计要求或现场监理要求。
2、锚杆安装
锚杆检查正常后,将适用钻头与锚杆杆体连接,钻头对准设计的钻孔位置,钻机应先给水,然后钻进。在破碎岩层中钻进时,钻头的水孔易堵塞,因此在钻进时,应放慢钻进速度,多回转,少冲击,注意水从钻孔中流出的状况。若有水孔堵塞的情况,应后撤锚杆50cm左右,并反复扫孔,使水孔畅通,然后再缓缓推进,直到设计深度。
3、钻进注浆
钻进至设计深度,应用水或空气洗孔,检查钻头上的孔是否畅通,一般冲洗至孔口返水或返气。然后将注浆机与自钻式中空注浆锚杆尾端连接进行注浆,直到孔口出现返浆,停止注浆。
4、安装垫板和螺母
待浆液凝固后,应及时在自钻式中空注浆锚杆裸露部分紧贴岩体表面安装垫板,再用螺母旋紧固定垫板。
5、安装钢梁
如果自钻式中空注浆锚杆用在地基或边坡工程中,等浆液完全凝固后,可以在同一水平面的锚杆之上加装钢梁,进一步增强锚杆的锚固力。
1、需要随时关注锚杆体及钻头出浆孔的通畅情况,如有堵塞现象,应及时处理。
2、浆液水灰比应控制在0.4~0.5为宜。
3、浆液要随配随用,以免时间过长,在泵、管中凝结。
自钻式中空注浆锚杆施工工艺在国际上已经在工程中广泛使用,但是国内还处于科普阶段,自钻式中空注浆锚杆已经被越来越多的设计单位和施工单位所认可,小诺相信未来在岩土锚固工程中,自钻式中空注浆锚杆会逐渐成为广泛使用的支护材料。
砂层地质深基坑如何支护?砂层土质松软,易坍塌,普通中空锚杆可能会...
自进式锚杆施工工艺主要包括施工前检查设备,连接钻机和锚杆,接长...
自钻式锚杆的抗拔力是什么?抗拔力一般出现在自钻式锚杆施工完成后...
隧道通过松散堆积层传统支护方法是采用小导管做超前管棚支护,新型...
碎石堆积隧道如何加固?采用自钻式中空锚杆进行钻进,主要经过钻机...
挡土墙加固措施有哪些?一般比较常见的有增建支撑墙体,套墙加固,预...
自钻式锚杆用作超前支护管棚的优点主要有注浆效果好,可以切割接长...
自钻式锚杆寿命有多久?一般在20年左右,经过热浸锌或是环氧工艺的...
官方抖音:洛阳恒诺锚固技术有限公司
抖音号:lyhengnuo2011
COPYRIGHT © @2002-2022 版权所有 豫ICP备2021016006号-1
豫公网安备41031102000303
