在一些松散破碎岩土地质条件下进行打孔施工,很多施工单位都会习惯性地选择跟管钻进施工方案。跟管钻进的施工方案已经在国内的岩土锚固行业中成为了一种趋势。然而,这种施工方案真的好用吗?施工效率真的高吗?在自钻式锚杆出现之前,跟管钻进也许是好的方案。但在自钻式锚杆出现之后呢?
首先,我们有必要了解一下什么是跟管钻进施工和自钻式锚杆施工。如果不了解这两种施工工艺,我们肯定无法将这两种工艺的优劣势作对比。

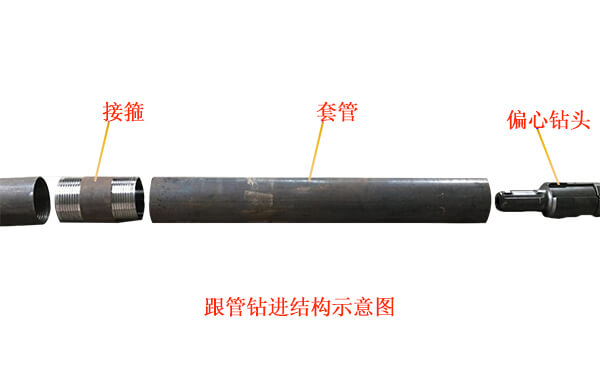

跟管钻进施工工艺流程
搭设钻机操作脚手架——测定孔位——钻机安装就位——安装钻具——钻孔——成孔后吹扫排渣——拆除钻具钻杆——推放锚杆——拔套管——锚杆注浆——验收
自钻式锚杆施工工艺流程
1、施工前准备:检查钻机各项功能是否正常、钻头与杆体是否破损、杆体是否畅通等。确保没有问题后,把即将用到的中空锚杆体与钻头旋合,钻头的大小决定钻孔的大小,一般钻头的尺寸约为锚杆直径的2-3倍;
2、钻孔及注浆:中空锚杆体与注浆管通过旋转注浆适配器与钻机进行连接,在钻进的过程中进行注浆,钻进、注浆同步完成;
3、锚杆体接长:如果单根自钻式锚杆的长度达不到设计钻进深度时,可以用连接套接长来满足设计需求;
4、安装垫板和螺母:注浆完成后,在自钻式锚杆裸露在岩体外的部分紧贴施工面依次安装垫板和螺母,保证锚固效果。
自钻式锚杆施工VS跟管钻进施工
自钻式锚杆作为一种新型的岩土施工支护技术,具有跟管钻进施工所不具备的优势。
1、钻进、注浆、锚固一次完成:自钻式锚杆中空杆体无需拔出,可作为注浆通道,从里至外注浆,简化了施工工序,施工更加方便快捷;跟管钻进施工必须先用钻杆打孔,然后是跟管跟进、清孔、安装锚杆、注浆,工序非常复杂。
2、自钻式锚杆具有边钻进边加长的特性,能任意切割和连接加长,当锚杆长度与设计钻进深度不匹配时,可以进行切割或接长;跟管钻进施工则无法满足这一施工需求。
3、有压注浆机使注浆保持较强的压力,充分充填岩体裂隙,固结破碎岩体。高强度的垫板、螺母可以将深层围岩应力均匀地传递到洞壁围岩上,达到支护围岩的目的;跟管钻进施工注浆工艺类似,但需要重新连接锚杆与注浆机,相对比较麻烦。
通过以上两种具体的施工工艺对比,我们可以看出,在流程的难易程度上,自钻式锚杆施工要比跟管钻进施工省去不少步骤。因此,自钻式锚杆的施工效率也要远远高于跟管钻进施工。到此,我们可以很确定地说,如果在工程中遇到了松散破碎岩土地质条件,使用自钻式锚杆进行钻进施工好,效率高。
格构式锚杆挡墙支护施工具体步骤分为施工准备,测量放线,锚杆施工,格构梁施工以及质量检测与验收等几个方面.每个...
锚杆支护的6个标准分为材料质量标准,设计参数标准,施工工艺标准,锚固力标准,监测标准以及验收标准等.锚杆支护过...
锚杆钻孔过程中的注意事项分为前期准备工作,操作要点,特殊情况处理以及检查和验收等几个方面.锚杆钻孔过程中需...
自钻式锚杆在破碎地层中的应用主要包括有效钻进,支护一体化,克服塌孔难题,提供即时锚固力,增强围岩稳定性,适用于...
树脂锚固剂的使用方法分为使用前准备阶段,安装锚固剂,搅拌锚固剂,安装锚杆托盘以及质量检查几个步骤.使用过程中...
高速公路边坡防护工程施工流程包括施工前准备阶段,坡面修整,排水系统施工和防护工程施工以及质量检验与验收几个...
边坡支护方式主要有:重力式挡土墙支护,锚杆支护,土钉墙支护以及桩板式支护等.不同的支护方式有自己独特的特点...
锚杆施工质量验收标准关系到几个方面:原材料质量,钻孔质量验收,锚杆安装质量验收以及注浆质量验收等.只有全面...
隧道系统锚杆施工工艺分为施工准备阶段,测量放线,钻孔施工,锚杆安装,注浆施工以及质量检测与验收几个关键步骤...
基坑支护和边坡支护区别存在于几个方面,比如定义和应用场景,受力特点,支护方式以及施工设计不同等.了解清楚两者...
官方微信:洛阳恒诺锚固技术有限公司
微信号:hengnuomaogu
COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图豫公网安备41031102000303
