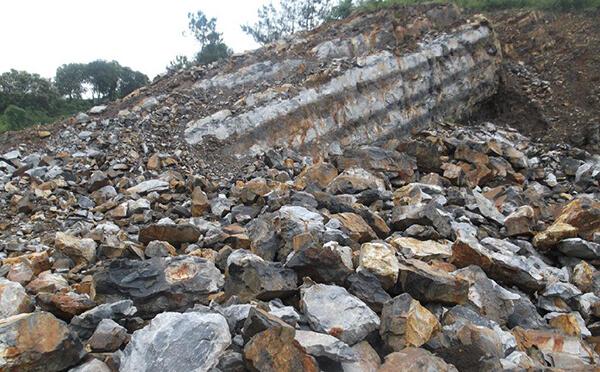

在某水电站边坡防护治理工程中,边坡地质条件复杂,主要为变形拉裂岩体,由松弛碎裂岩体夹杂断层破碎带组成,整体呈现破碎、散体结构,支护难度较大。项目组遂同时采用自钻式锚杆和普通砂浆锚杆进行施工试验,对比分析支护效果后再做决定。
试验普通砂浆锚杆采用φ28螺纹钢,φ60mm十字型合金钻头进行钻孔,施工流程如下:
检查:施工前检查钻头出水孔是否通畅
钻进:使用潜孔钻机进行钻孔
清孔:钻进过程中使用空压机进行空气清孔,钻孔结束后要在孔内反复进行清孔,孔内无岩石碎渣
起钻:清孔结束后,取出钻杆
锚杆安装:将砂浆锚杆置入钻孔中
插入注浆管:将注浆管插入钻孔中
注浆:注浆管连接注浆机,开始注浆,浆液水灰比控制在0.4~0.5之间
安装垫板及螺母:待浆液凝固后,安装垫板和螺母。
砂浆锚杆施工中,项目试验两次钻孔深度分别为6m和9m,由于岩层结构破碎,比较松散,当钻孔结束后,虽然已进行多次清孔工作,但安装锚杆时仍然无法下设,锚杆安装时只能分别下设至4.8m和2m,远远无法满足设计需求。
自钻式锚杆有六个组成部分,分别为钻头、中空锚杆体、连接套、垫板、螺母和居中器,具有钻进、注浆、锚固同时进行的功能,能够有效解决在破碎、松散结构的地质条件下施工出现的塌孔问题,效率比普通砂浆锚杆提升数倍。自钻式锚杆施工工艺流程如下:
准备钻机、材料:试验采用自钻式锚杆专用钻机,R32自钻式锚杆;配以球齿全钢钻头;
连接钻头、锚杆:先将钻头与中空锚杆体一端连接,并通过旋转注浆适配器将中空锚杆体另一端与钻机和注浆机连接;
钻进、清孔、注浆:连接完成后开始钻进,边钻进边用水清孔,并及时用连接套接长锚杆;钻进完成后,锚杆无需拔出,启动注浆
开始注浆,浆液水灰比与砂浆锚杆浆液保持一致;
安装垫板和螺母:待浆液凝固后,安装上垫板和螺母。
相比较而言,使用自钻式锚杆有以下几点优势:
1、钻进速度快:经试验表明,自钻式锚杆钻孔速度比砂浆锚杆更快;
2、有效防塌孔:自钻式锚杆既是钻杆又是锚杆,钻进后无需拔出,减少塌孔问题;
3、锚杆周围浆液包裹均匀:注浆时,浆液从钻头出浆孔由内向外涌出,而且居中器保证中空锚杆体在钻孔中部,浆液能够更均匀地包裹杆体;
试验表明,在破碎、松散的粉砂质板岩地质条件下,使用自钻式锚杆施工效率更高,支护效果更好。
锚杆多长最合适没有一个固定的标准,需要综合考虑地质条件,工程用途以及施工条件等因素.一般来说长度范围大致在...
边坡支护是一个综合性的工程领域,它既属于岩土工程,土木工程范畴,又与地质灾害防治工程,水利工程等密切相关.在实...
顶锤式高举钻机和潜孔式的区别分为工作原理差异,适用场景不同,钻孔效率和质量不同以及设备成本维护等几方面.实...
基坑边坡防护措施包含坡面防护支护措施,排水措施,支挡措施以及监测与预警等.具体的防护措施需要根据实际情况根...
管缝式锚杆的工作原理涉及其结构和特点,即时主动支护,全长锚固机制以及长期锚固性能保障等几方面.管缝式锚杆广...
边坡支护锚杆长度一般多长需要关注几个不同的方面,影响锚杆长度的因素以及边坡锚杆的长度范围,具体的长度还要根...
山体边坡治理施工方案包含前期准备工作,排水系统施工,坡面防护施工,支挡结构施工以及监测与维护....
格构式锚杆挡墙支护施工具体步骤分为施工准备,测量放线,锚杆施工,格构梁施工以及质量检测与验收等几个方面.每个...
锚杆支护的6个标准分为材料质量标准,设计参数标准,施工工艺标准,锚固力标准,监测标准以及验收标准等.锚杆支护过...
锚杆钻孔过程中的注意事项分为前期准备工作,操作要点,特殊情况处理以及检查和验收等几个方面.锚杆钻孔过程中需...
官方微信:洛阳恒诺锚固技术有限公司
微信号:hengnuomaogu
COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图豫公网安备41031102000303
